1、配管保存:a、施工原则,清洁、干燥、气密;b、R410A要使用专用铜管;c、存放环境要干净,铜管必须密封,以免杂质进入;

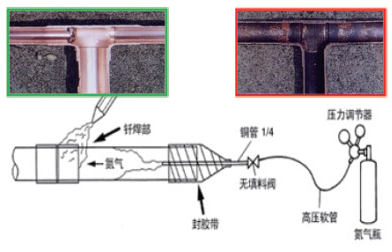

2、配管充氮焊接:a、配管焊接时必须充氮保护;b、充氮压力控制在0.2-0.3kgf/cm2,根据长度进行调节,出口有微风感即可;

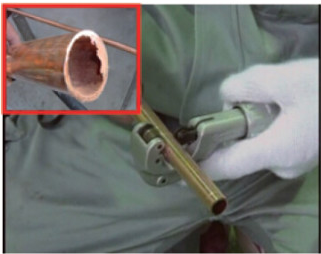

3、配管切割:a、须使用割管器,不能使用锯子和砂轮机;b、切割后磨光,去除内侧毛边刺,注意关口朝下以防粉尘进入管内;

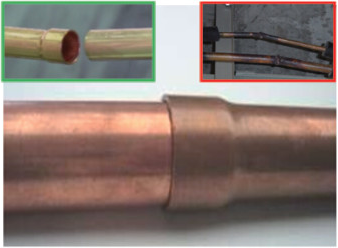

4、配管连接:a、同管径配管连接必须胀管连接或直通连接,不允许喇叭口连接,b、大管套小管焊接时不能夹夹焊接;
5、分歧管选型及安装:a、分歧管结构形式要求为Y型,不得T型三通;b、相邻分歧管之间间距应≥1米;c、分歧管后直管段长度应≥0.5米;d、分歧管应水平或垂直安装,水平角度控制在±10º以内;

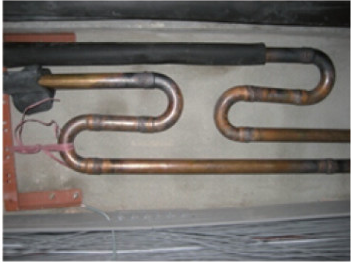

6、存油弯安装:a、内机在外机上方时每间隔10m安装一个存油弯;b、外机在内机上方时需每隔10米安装一个存油弯,并在吸入管侧装一个内径5cm的油弯;
7、配管防护:a、冷媒管安装好后及时封口包扎;b、对长时间不连接的配管应进行焊接封口保护,防止灰尘、水分等进去;

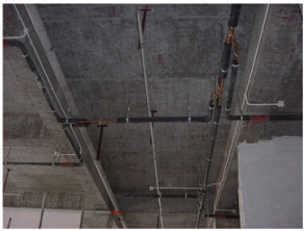

8、配管敷设及吊装:a、管路安装好后应横平竖直,穿墙洞必须使用保护套管;b、配管直径Φ20以下吊装间隔1米,Φ20-40吊装间隔1.5米,Φ40以上吊装间隔2米;

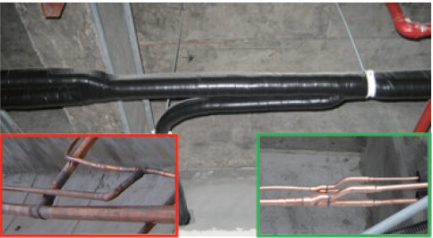

9、配管保温:a、铜管外径d≤Φ12.7mm时,保温厚度&≥15mm;d≥Φ15.9mm,&≥20mm;d≥Φ41.3mm,&≥25mm;b、保温应平整密室,不得有裂缝空隙,穿墙必须有护套保护;c、断面层保温用胶水粘好,再外加一层保温;d、气、液管分开保温,保温完成后扎带包扎;
10、配管设计:a、外机到内机长度小于190米(等效165米);b、内机到第一分歧器长度小于40米;c、室内外机高度差:室内机在上时50米,室外机在上时60米;d、内机间高度差为15米;

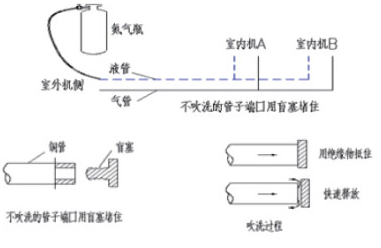

11、管路吹洗:a、管路与内外机连接前,用氮气对管路吹洗,氮气压力为5kgf/cm2;b、取系统内-管口(其余堵塞)用白色硬板抵住,用氮气向管内加压到无法抵住突然释放硬板将水分及污物排出,每一管口重复数次至无污物排出;c、排污完毕后将所将管口封好;

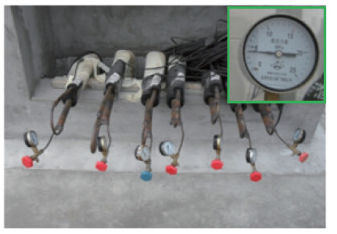

12、管路保压试验:a、保压应独立进行,不得连接主机阀门保压;b、应使用干燥氮气;c、应分阶段进行,第一阶段试验压力0.5MPA检大漏,第二阶段1.5MPA检小漏,第三阶段4.2MPA检微漏;d、保压24小时无压力下降为合格;e、应同时给气、液管加压,严禁单管加压;

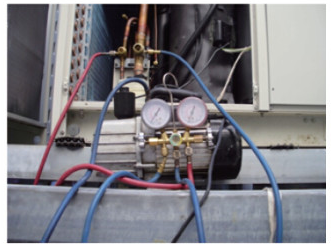

13、真空干燥:a、R410A应使用专用真空泵,排量建议≥4L/S;b、从气液两侧同时抽空,真空度达到-0.1MPA后关闭阀门,在切断真空泵电源;c、保压1小时压力无上升方合格;d、如真空不能达到-0.1MPA,应检查漏点,如无漏点则系统中含有水分,冲入0.05MPA氮气继续抽空直至合格;
14、定量加液:a、根据液管规格、长度计算出准确加液量;b、加液前微开液管截止阀确认主机制冷剂是否充足;R410A必须追加液态冷媒,无虹吸管氟瓶需倒置加液;c、使用电子称称量确保加液量准确性;d、加液数据填写在机组记录表上;
